(1)施工方法:
1)基層處理
檢查找平層的質量及干燥程度並加以清掃,符合要求後塗刷基層處理劑,一次塗刷的面積不宜過大,確保塗刷面積大小能滿足當天施工需要。塗刷完畢4小時後即可鋪貼卷材。
2)施工工藝流程
基層表面清理、修補→塗刷基層處理劑→節點處附加增強處理→定位、彈線、試鋪→鋪貼卷材→收頭處理,節點密封→清理、檢查、修整→保護層施工。
3)施工順序
防水層施工時,應先做好節點、附加層和屋面排水比較集中部位的處理,然後由屋面最低標高處向上施工。鋪貼天溝、檐口卷材時,宜順天溝、檐口方向以減少搭接。施工中按先高後低、先遠後近的原則,先施工鋼屋架坡屋面,後施工平屋面,並根據實際情況劃分流水施工段,組織平行流水施工。
4)搭接方法
鋪貼卷材時采用搭接法,相鄰兩幅卷材的搭接縫應錯開,鋼屋架處坡屋面的搭接縫順流水方向搭接,垂直於屋脊方向的接縫順主導風向搭接。
5)屋面特殊部位的鋪貼要求
檐口:將鋪貼到檐口端頭的卷材截齊後壓入凹槽內,然後將凹槽用密封材料嵌填密實。用帶墊片的釘子固定,釘子釘入凹槽內釘帽及卷材端頭用密封材料封嚴。
天溝、檐口及落水口:天溝、檐口處卷材鋪設前,應先對落水口進行密封處理,落水口周圍直徑500mm范圍內用防水塗料塗刷封堵。落水口與基層接觸處留設寬20mm、深20mm的凹槽嵌填密封材料;天溝、檐口鋪貼卷材時從溝底開始順天溝從落水口向分水嶺方向鋪貼,邊鋪邊用刮板從溝底中心向兩側刮壓,趕出氣泡,使卷材鋪貼平整,粘貼密實。
泛水與卷材收頭:泛水部位卷材鋪貼前,先進行試鋪,將立面卷材長度留足,先鋪貼平面卷材至轉角處,然後從下向上鋪貼立面卷材。鋪貼完成後,將端頭裁齊,用密封材料封嚴堵實。
陰陽角:陰陽角處的基層塗膠後用密封膏塗封距角處100mm,再鋪一層卷材附加層,鋪貼後剪縫處用密封膏封固。

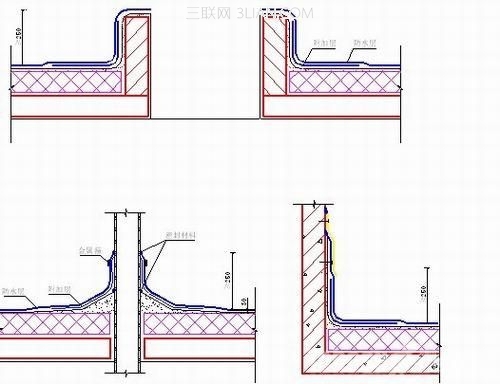

屋頂孔洞及管道防水處理節點如下圖:
6)保護層施工
防水層施工完畢,經檢驗合格後,采用水泥砂漿做保護層,保護層施工前,應根據結構情況每隔4~6米用20厚木模設置縱橫分格縫。鋪設水泥砂漿時,隨鋪隨拍實,並用刮尺找平。
