不同房型、面積和施工要求所需要的工期是不同的,但是也常遇到裝修半年還沒有完工的案例,那一定是在整體流程規劃上出了什麼問題。小編就來介紹一下如何合理規劃裝修時間,讓裝修效率翻倍。
1.裝修周期
裝修100平以內的兩居室,大約需40天左右;
裝修150平左右的三居室,大約需45天左右;
裝修200平左右的大戶型和復式,大約需50天左右;
不同裝修風格和要求會直接影響工期,比如歐式復古風格就要比北歐簡約風格在工藝和項目上更繁瑣,也就更耗時,以上裝修周期僅供參考。

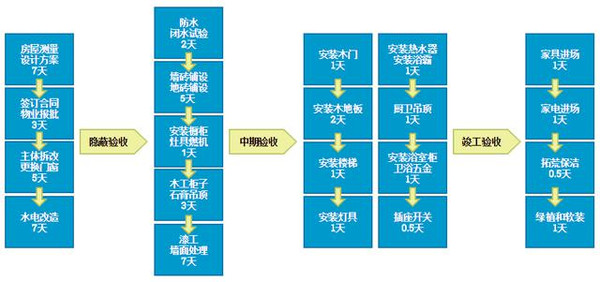

2.裝修時間表
以上部分施工和安裝項目,在互不干擾的前提下,可以同時進行,提高效率。但也有一些項目對環境要求比較高,比如防水和牆面處理,是不允許其他工種同時作業的,小心欲速則不達。
3.那些最容易拖延工期的項目
設計風格:應盡早確定好整體設計方案,並出具3D的設計效果圖,如果存有未定項目,則很可能在後期影響整體方案,甚至造成返工,浪費時間和金錢;
門窗定制:門窗是保護施工環境和裝修材料的(防止被盜),所以在早期就要更換門窗,門窗的測量可以安排和設計師測量房屋一起,門窗一般定制周期為7天,這樣拆改後就可以順利更換門窗了;
櫥櫃定制:櫥櫃的第一次粗測量可以安排和設計師測量房屋一起,一般定制周期為30天,如果未提前定制,則會影響瓷磚鋪設的施工;
木門、地板、樓梯:此三項一般分別需要30-45天生產周期,都要提前測量定制,否則會拖延後期的安裝進度;
家具家電:都可以在裝修竣工前提早選購,竣工後直接進場,調高效率;
及時驗收:裝修中每項施工前業主應驗收材料,施工完成後,業主要及時到場驗收,確認後工人才能做技術交接,開展下一項施工。
以上,每一位初次裝修的業主都會因為對整體裝修流程不熟而造成各種工期上的拖延,所以,最好的辦法就是在施工前讓工長提供一份工期安排時間表,這是對整個裝修過程的一個規劃、施工的時間參考也是對業主的一種承諾(應寫入裝修合同內)。然後在整個裝修期間與工長保持密切的溝通。
本文有《土撥鼠網》提供
Copyright © 生活百科網 All Rights Reserved
